賓格石籠防護網一種將蜂巢形格賓網片組裝成箱籠,并裝入塊石等填充料后,用作護底的新技術,按結構形式為護底。由于構成蜂巢格網防護體的鋼絲具有一定的抗拉強度,不易被拉斷,填充料之間又充滿了空隙,具有一定的適應變形的能力。當?shù)鼗闆r發生變化時,如發生不均勻沉降、地震等,箱內填充料受箱籠的約束不會跑到箱籠外,而會自行調整形成新的平衡;又因箱籠系柔性結構,因此,防護工程表面可能會發生小的變異,但不會發生裂縫、網箱被拉斷從而造成防護體被破壞的現象。
格賓石籠網施工流程:
基礎開挖----基礎平整夯實----邊線固定、水平標高抄設----石籠網組裝連接加固----石籠網安放固定----投石料、碼放----面層找平----網蓋安裝固定
-
基礎開挖 開挖時槽底標高嚴格控制,允許超挖小于3cm,嚴禁欠挖。機械作業完成后槽底抄水平標高,人工清理,清除大塊的卵石及雜物。
-
基礎夯實 基槽人工平整后采用打夯機夯實,夯實兩遍。夯實完成后通知監理驗收,驗收合格后再進行下一步施工。
-
邊線放線、標高抄設 基槽驗收合格后進行石籠網邊界放線,弧度線撒上白灰,灰線不宜過粗。每隔六米釘一根木樁,把石籠成活標高標注在木樁上,纏上膠布。注意木樁的保護和標高點的復核,發現活動或破壞的木樁及時校正。
-

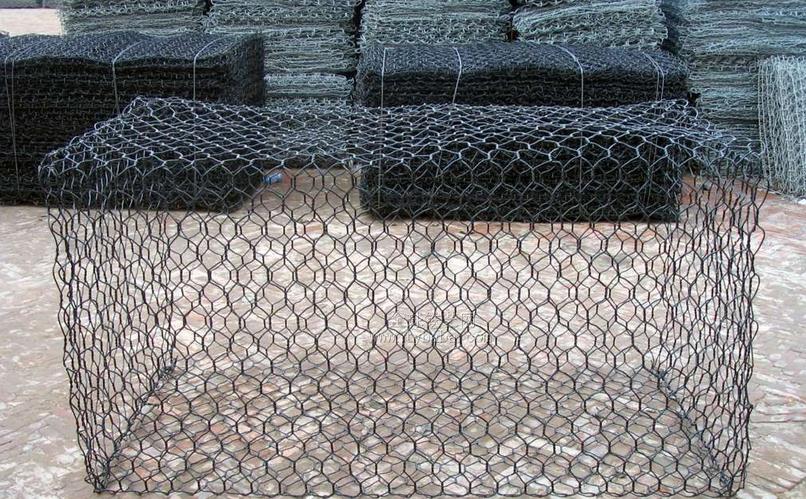

石籠網組裝 進場材料為折合型式,需在現場打開組裝。頂角石籠網尺寸和每米處的隔板應符合設計要求,石籠網打開后四個邊角及中間隔板必須連接加固,連接使用組合絲綁扎(綁絲為2.2mm,與石籠網同材質)必須是雙股線絞緊5紐,連接加固綁扎間距控制在15cm一道。
-
石籠網安放固定 石籠網安放在基槽前,再一次檢查槽底,因?yàn)橥旅嫔隙逊艍K石時部分石料散落在溝槽中,堆放時個別部位有塌陷導致級沙滑落到溝槽中。安放前必須安排人工清除溝槽中所有障礙物,保證槽底平整。石籠網安放時由工人緩慢輕放置施工部位,弧線部位必須與所撒白灰線吻合,調整好弧度及高度后石籠網四個邊角用木樁固定。相鄰石籠網安放好后,彼此連接。
-
賓格石籠網箱安放應符合下列要求:
-
網箱組砌體平面位置必須符合設計圖紙要求。
-
網箱層與層間砌體應縱橫交錯、上下聯結,嚴禁出現“通縫”。
-
每層網箱組均應適當放置“丁”字箱體。
-
間隔網與網身應成90°相交,經綁扎形成長方形網箱組或網箱。
-
構成網箱組或網箱的各種網片交接處綁扎道數應符合以下要求:
-
間隔網與網身的四處交角各綁扎一道;
-
間隔網與網身交接處每間隔10cm綁扎一道;
-
間隔網與網身間的相鄰框線,必須采用組合線聯結。即用綁扎線—孔繞—圈接—孔繞二圈呈螺旋狀穿孔絞繞聯結。
-
石料投放、壘砌
-
施工用工具:石料碼放及面層找平必須用8磅的手錘,石籠網及隔板連接必須用成品鋼筋鉤。嚴禁使用鉗子綁扎和絞緊石籠網。
-

填充料必須是堅固密實、耐風化好的石料,石籠網內填充石直徑不小于12cm,每塊石頭質量不小于5kg,70%以上宜采用大于30 kg的塊石,嚴禁使用風化石。石料規格小于要求的毛石,可以用于塞縫,但其用量不得超過該處砌體重量的10%。石籠網石料必須有80%以上大于網孔孔徑。
-
須依次、均勻、分層的向同層的各箱格內投料,避免出現一次性填滿單格石籠網。
-
填充料施工中,應控制每坯投料厚度在30cm±2cm, 0.9米高石籠網分三、四層投料為宜。每投料30cm人工整理碼放石料,石料碼放標準:大的平整面朝外,先沿四周碼放,大塊下墊小的石料找平,中間縫隙由碎石填充,石料中心回填小塊的料石,分層找平。石料碼放垂直方向平整,嚴禁在施工線內出現外凸內陷現象,寬度允許偏差±3%,每個單元長度控制在6米或3米。
-
填充料頂面宜適當高出石籠網上部表面。
-
上表面的填充料,必須人工砌壘整平,石料塊徑大于20cm,且所占比例不低于80%,填充料間應相互搭接,表面平整度誤差在正負3cm,且相鄰箱體高差不大于3cm。
-
箱體封蓋
-
封蓋在頂部填充料鋪砌整平,且經現場施工員驗收合格后進行。
-
先使用封蓋夾固定每端相鄰結點后,再加以綁扎。
-
封蓋網片與石籠網上部邊框線、蓋片與蓋片間的相交線,采用綁扎絲(綁扎絲為2.2mm雙股)連接;
-
蓋片與石籠網上部邊框線及蓋片間的所有相交(框)線綁扎在一起。
-
賓格網施工基面施工測量的精度指標應符合以下要求:
-
①平面位置允許誤差±30mm -±40mm
-
②高程允許誤差±30mm
-
③賓格石籠網平整度的相對高度允許范圍±30mm
-
施工中對設置的高程控制點,必須嚴加保護,并定期檢測、校正。
-
格賓石籠網施工質量控制
-
抽查網箱組幾何尺寸是否符合下列要求:
-
①高度(H)允許偏差:±5%
-
②寬度(B)允許偏差:+3%
-
③長度(L)允許偏差:±3%。
-
檢查填充石料施工,程序是否符合設計規定。
-
抽查格賓石籠網網面平整度是否符合允許偏差的范圍。
出自:
標簽:淺析 賓格 石籠網 施工 工藝 摘要 石籠
標題:淺析賓格石籠網施工工藝
地址:http://news.xsashjls.cn/cjwt/703.html
版權:若無特殊標注皆為 安平潤潭鋼格柵板廠家 原創版權,轉載請以鏈接形式注明安平潤潭網業作者及原始出處
